Fundament til et modulhus: skruefundamenter eller betonpæle
Et QHOME-modul ankommer færdigt og kan ikke stå direkte på jorden. Vi anbefaler to fundamenter og kun de to — skruefundamenter (skruepæle) og armerede betonpæle. Begge bærer modulet i beregnede punkter og lader undersiden stå åben, ventileret og tilgængelig.
2Anbefalede fundamenttyper — skruefundamenter og betonpæle
1 dagTypisk felt af skruefundamenter til ét modul
~3 ugerProduktion og levering — det vindue dit fundament skal nå
Skruefundamenter eller betonpæle — uden unødvendig plade
Begge systemer bærer modulet i beregnede konstruktive punkter og holder rummet under det åbent. Det åbne rum er ikke en detalje: det er dét, der holder gulvkonstruktionen tør, tilslutningerne tilgængelige og grunden reversibel.
Ventilation under moduletLuften bevæger sig under gulvet i stedet for at være lukket inde i et hulrum. Frihøjden fastlægges pr. projekt ud fra terræn, afvanding og bygningens udtryk.
Adgang til eftersyn og serviceUnderstøtninger, underside og hver eneste tilslutning forbliver tilgængelige — ingen nedbrydning for at nå en utæt samling.
Mindre indgreb i grundenEt punktfundament kræver langt mindre sammenhængende udgravning end en plade eller et stribefundament. Skruefundamenter giver slet ingen opgravet jord.
Tilpasning til ujævnt terrænUnderstøtningernes koter følger terrænet, så en skrånende grund hverken kræver afgravning og påfyldning eller støttemure.
Hvad der faktisk er under modulet
Et snit gennem en færdig opstilling: modulet, den åbne ventilerede spalte, installationerne og pælen, der når forbi det jordlag, som bevæger sig. Vælg et punkt for at læse, hvad det gør.
Vælg et punkt
Modulet rører aldrig jorden. Spalten under gulvet lader luften bevæge sig, holder gulvkonstruktionen tør og bevarer den isolering, du har betalt for. Højden fastlægges pr. projekt ud fra terræn, afvanding og bygningens udtryk.
Gulvkonstruktion, isolering og den tætte underside færdiggøres på fabrikken. På pladsen tilføjes intet nedenunder, så intet på pladsen kan lukke fugt inde mod den.
Vand, afløb, el og data føres op i det åbne felt til modulets tilslutningspunkter. De forbliver synlige, beskyttet mod frost, slag og UV — og tilgængelige for service.
Overfladevand ledes væk fra området under bygningen. Et åbent fundament er ikke i sig selv et afvandingsprojekt — grunden skal stadig have et.
Skruebladet, eller betonpælens fod, sidder under den maksimale frostnedtrængning for din lokalitet, i jord der ikke bevæger sig med årstiderne. Det er dét, der holder døre, vinduer og facadesamlinger i flugt.
De to fundamenter, vi anbefaler
Begge er beregnede punktfundamenter. De adskiller sig i, hvordan de udføres, hvor hurtigt de kan belastes, og om de nogensinde kan fjernes igen.
Galvaniserede stålskafter med et skrueblad, som skrues i jorden under styret moment. Ingen udgravning, ingen opgravet jord, ingen beton. Bæreevnen dokumenteres af installationsmomentet og en belastningsprøve på stedet, og hovederne er justerbare, så understøtningsplanet nivelleres præcist inden levering.
Udførelse
Iskruet, uden udgravning
Belastbar
Straks
Indgreb
Ingen jord, ingen beton
Reversibel
Ja — skrues op, ofte genbrugt
Bedst til
Skrånende, terrasserede og ujævne grunde
Snæver adgang, gamle træer, beskyttet jordbund
Lejet jord, midlertidig tilladelse, mulig flytning
Kold årstid og korte vinduer mellem produktion og levering
Vær opmærksom på
Sten, nedgravet byggeaffald eller klippe stopper dem
Aggressiv eller forurenet jord angriber zinken
Bæreevnetabeller gælder for én referencejord, aldrig for din
Armerede betonsøjler, der bores eller rammes i jorden og afsluttes med et pælehoved, som modulet hviler på. De kræver borerig og betonlevering, og hærdningen skal planlægges — til gengæld klarer de jord med forhindringer, klippe og kemisk aggressive forhold, som stål ikke tåler.
Udførelse
Boret eller rammet, derefter støbt
Belastbar
Dage til uger (hærdning)
Indgreb
Udgravning og betonlevering
Reversibel
Nej — kappes under terræn
Bedst til
Klippe, sten, nedgravet affald, gamle fundamenter
Kemisk aggressiv eller forurenet jord
Høje eller projektspecifikke koncentrerede laster
Regioner hvor entreprenører og myndigheder foretrækker beton
Vær opmærksom på
Hærdningen kan ikke forkortes, og kulde forlænger den
Pælehoveder sættes én gang — de skal være rigtige første gang
En åben boring med højt grundvand kræver forerør
Ingen af listerne er en specifikation. Pæletype, længde, diameter, korrosionsbeskyttelse, installationsmoment og antal understøtninger fastlægges af din fundamentsingeniør ud fra jordprofilen, modulets understøtningsskema og de normbestemte sne-, vind- og jordskælvslaster på din lokalitet.
Hvilket din grund kalder på
Beslutningen træffes af jorden, tidsplanen og spørgsmålet om, hvorvidt huset nogensinde skal flyttes — ikke af husets størrelse.
Sten, nedgravet byggeaffald eller gamle fundamenter i jordenBetonpæleEt skruefundament stopper eller beskadiges af en forhindring, det ikke kan skære sig igennem.
Klippe i funderingsdybdeBetonpæleDer bores og indspændes i den. Iskruet stål trænger ikke ind i hård klippe.
Aggressiv eller forurenet jord, vagabonderende strømme i nærhedenBetonpæleI de værste jordbunde tæres zink op til hundrede gange hurtigere; cementtype og dæklag fastlægges efter eksponeringsklasse.
Skrånende, terrasseret eller ujævn grundSkruefundamenterPælelængden optager niveauforskellen: ingen afgravning og påfyldning, ingen støttemur, ingen arbejdsplatform.
Lejet jord, midlertidig tilladelse eller mulig flytningSkruefundamenterDe skrues op igen med den maskine, der satte dem. Det gør betonpæle ikke.
Snæver adgang, gamle træer, krav om at efterlade færrest mulige sporSkruefundamenterIntet graves op, og ingen jord køres væk fra grunden.
Højt grundvandsspejl eller vandmættet jordSkruefundamenterEn åben boring fyldes med vand og udvasker betonen, hvis den ikke forerøres.
Kold årstid, eller fundamentet skal være klar inden leveringsvinduetSkruefundamenterDer er ingen hærdning at vente på. Momentaflæsninger taget i frost kræver stadig din ingeniørs vurdering.
Ensartet ler, silt eller sand, ingen forhindringer, helårsbrugBegge virkerSå vej tidsplan og reversibilitet, der taler for skruefundamenter, op mod høje koncentrerede laster og lokale entreprenørers rutine, der ofte taler for beton.
Frostfri dybdeBegge virkerDen afgør intet — den fastlægger dybden for begge. Inde i frostzonen kan et skruefundaments skaft kræve et glat forerør, så frossen jord ikke griber fat og løfter det.
Hvorfor en plade ikke er QHOMEs standardfundament
En sammenhængende plade eller et stribefundament lukker rummet under bygningen og skaber en samling, modulet aldrig er projekteret til. Det er ikke forbudt — det er betinget, og hver betingelse skal være løst, før det er sikkert.
Adgang til eftersyn og service er løst på anden vis
Ventilation eller en beregnet underkonstruktion erstatter den åbne spalte
Fundamentets geometri svarer nøjagtigt til QHOMEs understøtningsskema
Fra bar grund til modul på fundament
Syv trin. De to første afgør de øvrige fem.
Trin 1 / 7
Oplysninger om grunden
Beliggenhed, terræn, jordbundsdata, adgangsvej, installationernes placering og de lokale sne-, vind- og jordskælvslaster. Fotos og et kortlink over de sidste hundrede meter er som regel nok til at komme i gang.
Trin 2 / 7
Fundamentsprojektering
En navngiven lokal ingeniør fastlægger fundamenttype, pæleplaceringer, bæreevne, dybde, samlingsdetaljer og de færdige understøtningskoter ud fra QHOMEs understøtningsskema. Opadrettet last er det tilfælde, købere glemmer: et let hus med stort tag på en udsat grund kan være dimensioneret af vind, der løfter det, ikke af dets egenvægt.
Trin 3 / 7
Afsætning
Modulets omrids, pælenettet og installationernes indføringspunkter afsættes på grunden med instrument. Lastpunkterne er ikke, hvor væggene står — de kommer fra understøtningsskemaet, aldrig fra en planløsning.
Trin 4 / 7
Montering af understøtninger

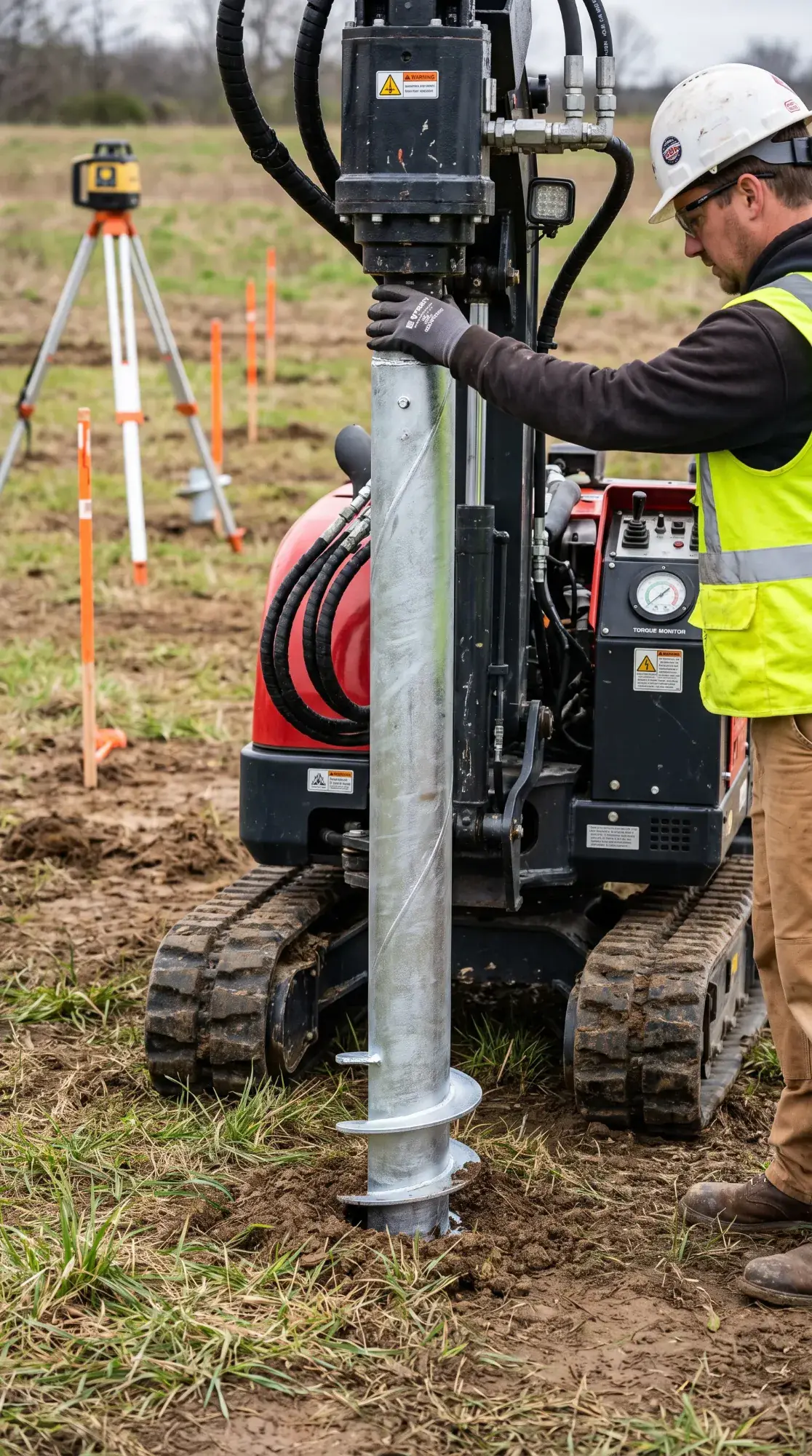

Skruefundamenter skrues i under styret moment, med lodret stilling og position registreret for hver pæl. Betonpæle bores eller rammes og støbes. Et felt af skruefundamenter til ét hus er normalt en dags arbejde, når projektet er godkendt.
Trin 5 / 7
Kontrol af koter og geometri
Understøtningskoordinater, diagonaler, færdige koter, lejeplader og beslag, bæreevnedokumentation, installationernes placering og kranadgang kontrolleres, før levering frigives. Med instrument, ikke på øjemål: tolerancen over understøtningspunkterne er millimeter.
Trin 6 / 7

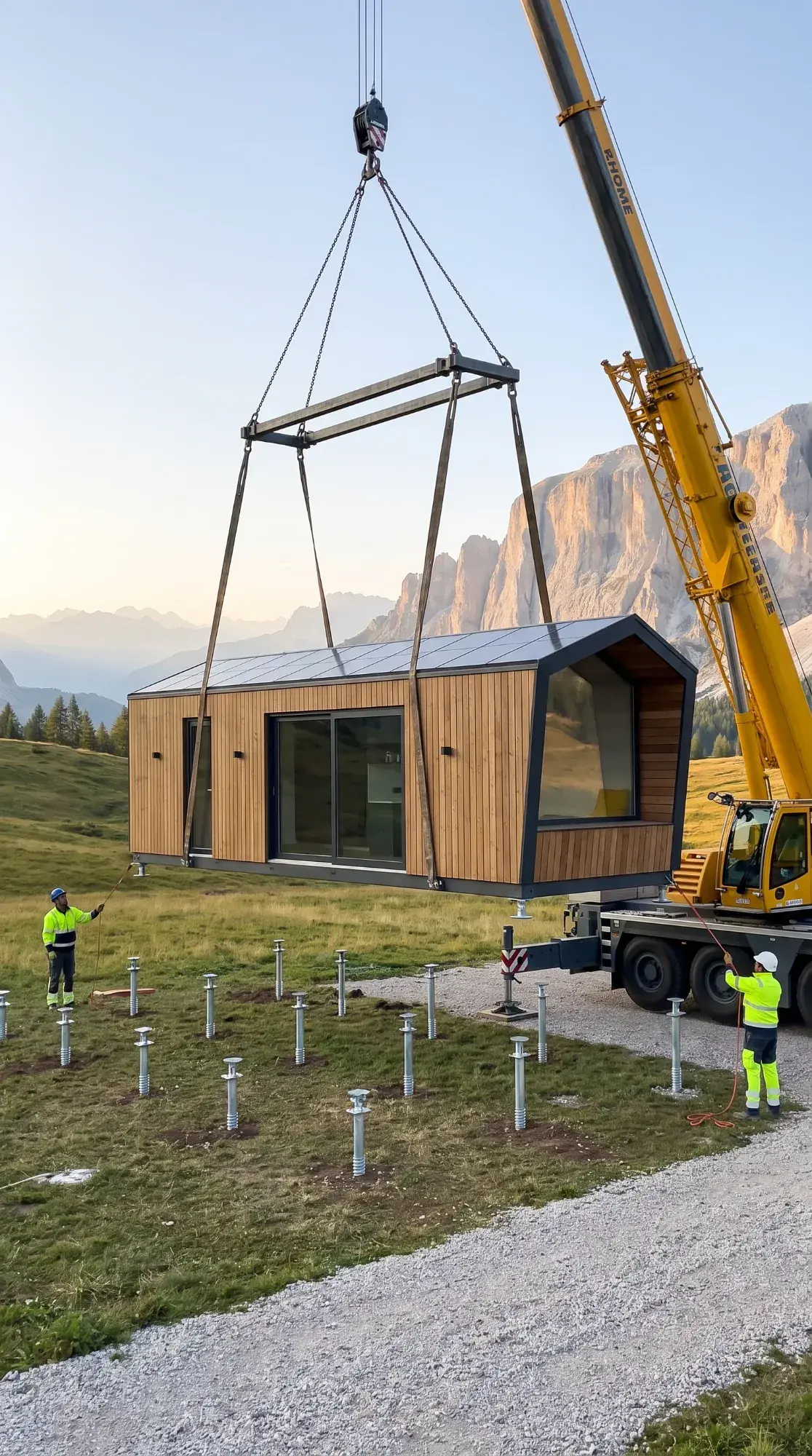

Placering af modulet
Modulet leveres på den forberedte grund og sænkes ned på fundamentet med mobilkran, hvorefter det rettes ind, fastgøres til den bærende konstruktion og tilsluttes de forberedte installationer. Typisk tid på pladsen: timer, ikke dage.
Trin 7 / 7
Afsluttende terrænarbejder
Trapper, terrasse, stier, afvanding og beplantning udføres til sidst — uden at blokere ventilation eller teknisk adgang under modulet.
Fem fejl der koster mest
Hver af dem er billig at undgå før levering og dyr at rette bagefter.
At afsætte pælene efter en planløsning i stedet for modulets understøtningsskema — lastpunkterne er ikke, hvor væggene står.
Pælehoveder nivelleret på øjemål. Tolerancen over understøtningspunkterne er millimeter, og et skævt plan viser sig på dørene.
Pæle standset for tidligt, med fod eller skrueblad stadig over frostfri dybde. Så løftes huset en smule hver vinter.
Afkappede pælehoveder efterladt ubeskyttede — blotlagt armering på en betonpæl, gennemskåret galvanisering på en stålpæl. Præcis dér begynder korrosionen.
Adgang kontrolleret for en personbil i stedet for en borerig og senere for en lang lastbil med kran.
Hvad vi skal bruge for at projektere dit fundament
Sæt flueben ved det, du allerede har: hvert flueben sendes med din forespørgsel, så vi ved præcis, hvor dit projekt begynder. Ingen flueben er også et svar: det viser os, hvor vi skal hjælpe først.
Ofte stillede spørgsmål
Kan et QHOME-modul stilles på skruefundamenter?
Ja — på et beregnet fundament af skruepæle, der passer til jordbunden og er dimensioneret til modulets laster og understøtningspunkter. Det er det fundament, vi oftest anbefaler.
Kræver huset en betonplade?
Nej. En sammenhængende plade er normalt ikke nødvendig. Vi anbefaler et punktfundament, der lader undersiden være ventileret og tilgængelig.
Kan huset stå på komprimeret grus?
Nej. Et gruslag ligger på muldjorden, og netop det lag bevæger sig. Det har ingen definerede understøtningspunkter, når ikke under frostfri dybde og kan ikke holde den kotetolerance, modulet kræver. Grus hører til på adgangsvejen og arbejdsarealet, ikke under huset.
Hvor mange pæle skal der bruges?
Der findes intet universelt tal. Antal, placering og bæreevne følger af modulets understøtningsskema, jordbunden, terrænet og de lokale krav til vind, sne og jordskælv.
Kan rummet under huset lukkes visuelt af?
Ja, med en ventileret og aftagelig beklædning. Den må ikke blokere luftstrøm, afvanding, adgang til eftersyn eller service af installationerne.
Hvem udfører fundamentet, og hvornår skal det være klart?
En lokal entreprenør udfører det efter lokale regler og QHOMEs understøtningsskema; i visse regioner kan vi anbefale partnere. Det skal være færdigt og kontrolleret inden leveringsdagen — produktionen tager cirka 2 uger og leveringen fra Rijeka cirka 1 uge, så arbejdet på grunden starter ved ordrebekræftelsen.
Kan huset flyttes senere?
Her adskiller de to fundamenter sig mest. Skruefundamenter skrues op med den maskine, der satte dem, grunden vender næsten tilbage til sin oprindelige tilstand, og pælene kan ofte genbruges efter eftersyn. Betonpæle bliver: at fjerne dem er nedbrydning, så de kappes normalt under terræn og efterlades.
Flexible line til camping eller privat brug near city, med light architecture og simple ergonomics. De offentliggjorte Swift-størrelser er S og M. Andre planløsninger kræver en særskilt teknisk vurdering og et tilbud.
Areal inkl. vægge
25.26 m²
Antal soveværelser eller sovepladser.
Antal soveværelser eller sovepladser.
1
Antal badeværelser.
1
Indvendigt arealIndvendigt gulvareal fra beregningsregistret; uden vægge og terrasse.
Indvendigt areal
S: 20,74 m²M: 31,73 m²
Grundareal med terrasseBeregnet rektangel omkring hus og terrasse: længde × bredde. Ved uregelmæssige planer medregnes arealet inden for de samlede mål. S: 6,316 × 4 = 25,26 m²; M: 9,416 × 4 = 37,66 m²
Grundareal med terrasse
S: 25,26 m²M: 37,66 m²
MålUdvendig længde × bredde. S: 6,316 × 4 m · M: 9,416 × 4 m
Mål
S: 6,316 × 4 mM: 9,416 × 4 m
S
M
køkken
Se modellen
Magnum
Magnum er et fabriksbygget modulhus med 1 separat soveværelse og mezzanin. Sammenlign Base, Standard og QLife for at vælge indvendig finish og udstyr.
Areal inkl. vægge
52.52 m²
Antal soveværelser eller sovepladser.
Antal soveværelser eller sovepladser.
1
Antal badeværelser.
1
Grundareal med terrasseBeregnet rektangel omkring hus og terrasse: længde × bredde. Ved uregelmæssige planer medregnes arealet inden for de samlede mål. 12 × 3,45 = 41,4 m²
Grundareal med terrasse
41,4 m²
Indvendigt arealIndvendigt gulvareal fra beregningsregistret; uden vægge og terrasse.
Indvendigt areal
32,06 m²
MezzaninMezzaninens gulvareal; det øger ikke grundarealet.
Mezzanin
11,12 m²
MålUdvendig længde × bredde. 12 × 3,45 m
Mål
12 × 3,45 m
1 separat soveværelse
sovezone på mezzanin
fully equipped køkken
badeværelse
Se modellen
Mantra
MANTRA er a premium 104 m² single-storey family hus til 4-6 people, med a spacious covered terrasse, a klar split between privat og shared zoner, og an integreret one-car carport.
Areal inkl. vægge
104.9 m²
Antal soveværelser eller sovepladser.
Antal soveværelser eller sovepladser.
2
Antal badeværelser.
2
Grundareal med terrasseBeregnet rektangel omkring hus og terrasse: længde × bredde. Ved uregelmæssige planer medregnes arealet inden for de samlede mål. 10 × 14 = 140 m²
Grundareal med terrasse
140 m²
Indvendigt arealIndvendigt gulvareal fra beregningsregistret; uden vægge og terrasse.
Indvendigt areal
87,26 m²
MålUdvendig længde × bredde. 10 × 14 m
Mål
10 × 14 m
master soveværelse
2 additional værelser
køkken-dining-ophold space
badeværelse
Se modellen
Klar til at planlægge dit projekt?
Vælg en model, sammenlign pakker i beregneren og send os oplysningerne om grunden — vi tjekker fundament, levering, forsyninger og lokale krav for dig.
